📋 Гайд Управляющего

Открытие, закрытие и релокация филиалов DNS
Тема

📖 Введение

Этот гайд — пошаговая инструкция для Управляющего магазином DNS по открытию, закрытию и переезду филиалов.

Навигация по сайту: слева расположено меню с разделами — Переезд, Открытие филиала (4 шага: Подготовка, Планограмма, Стройка, Приёмка), Закрытие филиала (3 шага), а также Расширение, Сокращение, Шаблоны документов, Полезные ссылки и Примеры. Каждый шаг раскрывается нажатием на заголовок — внутри пошаговая инструкция, чек-листы и ссылки на документы.

Для быстрого поиска по тексту используйте строку поиска вверху страницы или нажмите / / Ctrl+F. Горячие клавиши: ? — список всех шорткатов, Esc — закрыть модальное окно. На мобильных устройствах меню открывается кнопкой ☰ в шапке.

🔄 Переезд

Переезд филиала — это два параллельных процесса: открытие нового магазина на новой площади и закрытие старого магазина на старой площади. Оба процесса идут одновременно и синхронизируются по срокам.

🔑 Особенности переезда
  • Открытие нового магазина — полный цикл открытия (шаги 1–4) на новом адресе: подготовка, планограмма, стройка, приёмка.
  • Закрытие старого магазина — полный цикл закрытия (шаги 1–3) на старом адресе: план закрытия, демонтаж и вывоз оборудования, возврат помещения.
  • Два письма: потребуется отдельное письмо на открытие филиала и отдельное письмо на закрытие. Каждое — по своему регламенту.
⚠️ Важно учесть при переезде

Если планируется задействовать оборудование со старого магазина, то старый магазин должен закрыться раньше, чем поедет железо на новый. Последовательность: сначала закрытие и демонтаж на старой точке, затем перемещение оборудования, затем открытие на новой точке.

🏗️ Открытие филиала

Полный цикл открытия — от осмотра помещения до открытия для покупателей. 4 шага.

Шаг 1Подготовка

💡 Почему это важно: первое письмо задаёт тон всему проекту. Чем полнее вы его составите, тем меньше будет пересогласований и допзапросов от АХО.

  1. За 1 месяц до предполагаемой даты приёма помещения от арендодателя направьте письмо на почту branch.new.Ural@dns-shop.ru с темой «Открытие филиала [название]». В письме укажите:
  • Планируемая дата подписания договора аренды ________
  • Формат подразделения (магазин и его формат) ________
  • Общая площадь и расположение (ТЦ, жилой дом, отдельное здание, этаж) ________
  • Планируемая дата передачи помещения ________
  • Предполагаемая дата первой поставки материалов для СМР и торгового оборудования ________
  • Планируемая дата открытия для покупателей ________
  • Обзорная фотография здания со стороны основного трафика ________
  • Ограничения по дневным и ночным работам ________
  • Ограничения по времени выгрузки и объёму ТС/подъездам ________
  • ФИО и контакт руководителя подразделения ________
  • Точный адрес подразделения ________
  • Заполненный файл с конкурентами для ком. отдела (для РРС) ________

В копию письма добавьте ответственных по РРЦ, к которому привязан филиал.

📝 Если помещение требует ремонта

До начала работ письменно согласуйте перечень ремонтных работ с арендодателем — это зафиксирует объём, стоимость и судьбу неотделимых улучшений. 📎 Шаблон письма о согласовании

Шаг 2Планограмма

💡 Почему это важно: планограмма — это фундамент всего проекта. Ошибка здесь умножится на каждом следующем этапе: стройка встанет, бюджет вырастет, сроки сорвутся. Не торопитесь, проверяйте каждую вкладку.

⚠️ ВАЖНО

Полная версия планограммы должна быть готова минимум за три недели до даты приёма помещения от АРДД. Отдел АХО не запускает в работу филиал по планограмме в «сыром виде».

Каждая следующая вкладка заполняется только после проверки/утверждения предыдущей.

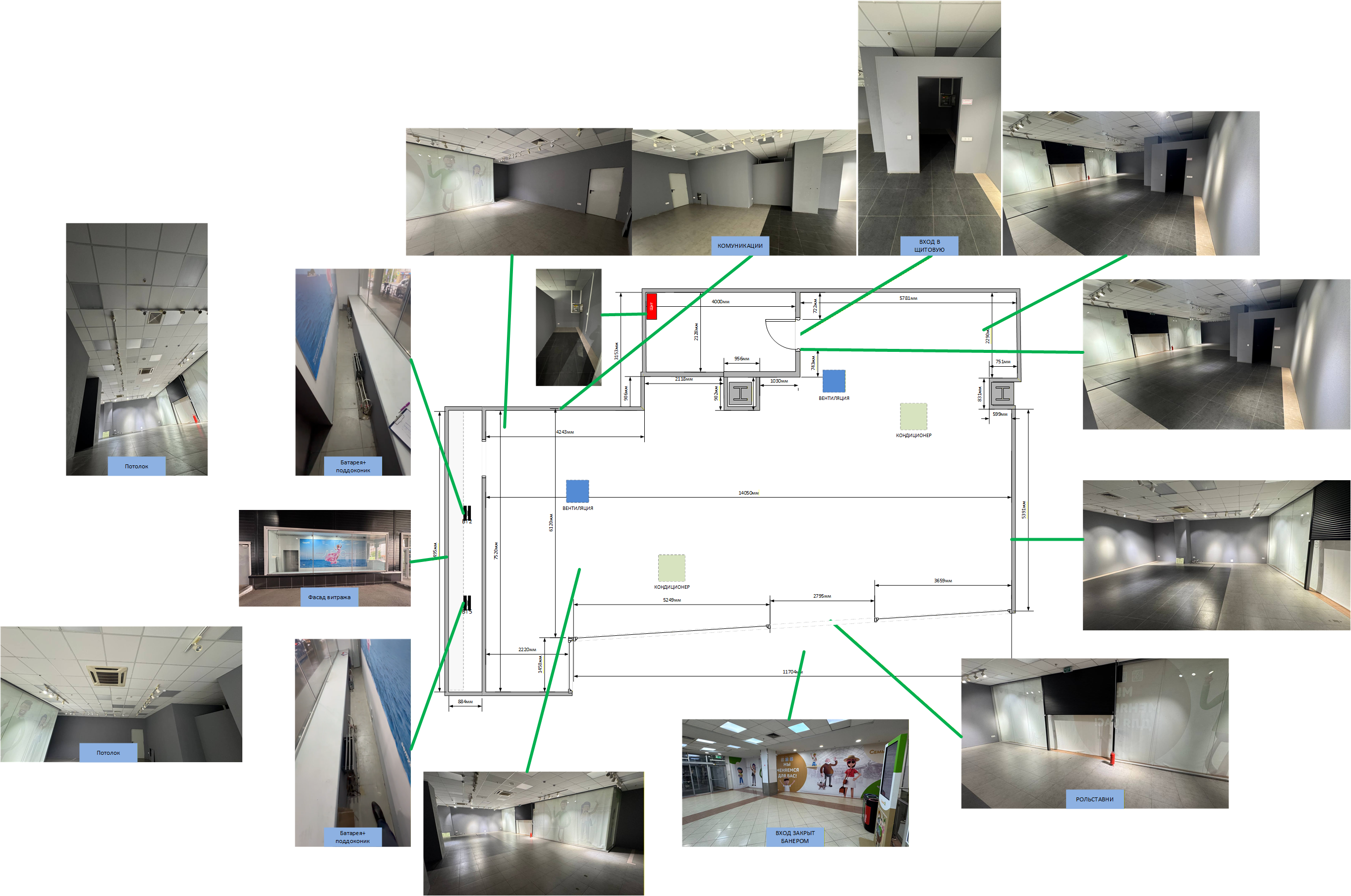

2.1Текущее состояние
📎 Инструкция по обследованию помещениятребования к фотофиксации и обмеру для переноса на план

Фигурки и примеры: все фигурки для планограммы берите из примера планограммы Visio. Двери отрисовывайте как по факту — с разными створками, а не одинаковыми. Проёмы с окнами и ставнями должны быть отрисованы адекватно, а не разрывом стены.

🏗️ АР

Перенесите обмерный план. Отразите всё, что есть в помещении:

  • Стены — ширина, высота, описание покрытия
  • Перегородки — ширина, высота, описание
  • Двери и дверные проёмы — размеры
  • Окна и подоконники — размеры
  • Батареи, раковины — размеры, расположение
  • Витражи, стекло — с фото
  • Перилла, бордюры, ступеньки — размеры

Дополните обмерный план общими обзорными фотографиями по периметру.

⚡ ЭОМ

  • Лотки с электрикой — размеры, описание
  • Щиты вводно-распределительные — размеры

Освещение: разметьте существующие светильники цветом:

  • Зелёные — строго российского производства (типа Фарос, Дюрай) со сроком не более 4 лет
  • Красные — рабочие и нерабочие светильники не российского производства
  • Жёлтые — аварийный свет рабочий

Для светотехнического расчёта укажите железобетонное расположение стеллажей и мебели, тип потолка и высоту.

Фото щита: обязательно приложите общий план щита и детальное фото внутрянки с читаемой маркировкой автоматов и счётчика — это нужно для определения точки ввода и мощности.

🔧 Коммуникации

  • Вентиляционные трассы, вытяжки — размеры, описание
  • Пожарные гидранты — с фото

📎 Пример заполнения →

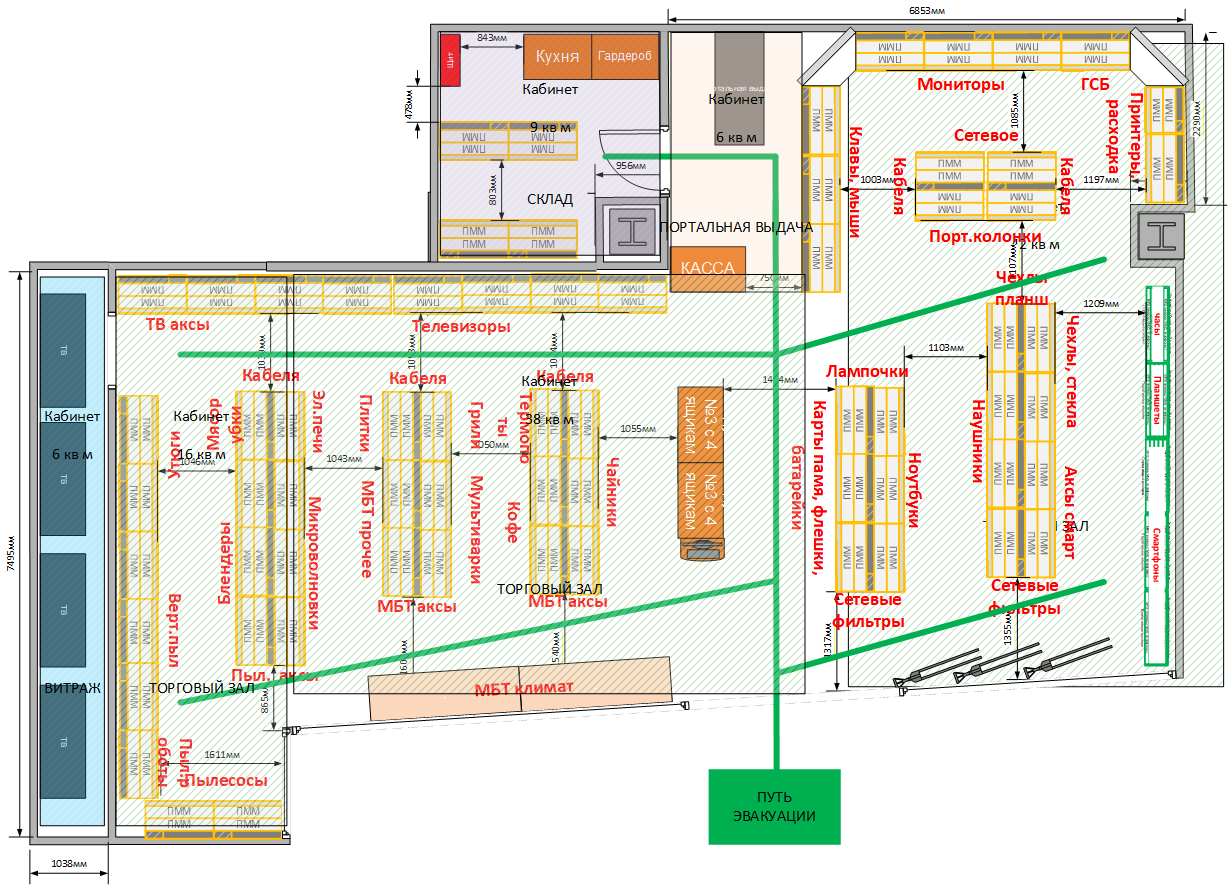

2.2Концепт

Отрисуйте принципиальное расположение:

  • помещений и их назначение (склад, приёмка, СУ, кухня, подсобка)
  • витрин, зон товара, проходов, путей эвакуации
  • сервисных зон (касса, выдача, кредит, самообслуживание, УМ, РМ в ТЗ)
  • важных/дорогих товарных категорий (стекло, ноутбуки и т.п.)
  • мест работы с товаром (дебаркадер, погрузка, выгрузка, приёмка)

Если на потолке или колоннах есть выпирающие элементы — отметьте их комментарием с общей обзорной фотографией.

Согласуйте концепт с РД/ЗРД и Руководителем/Замом АХО.

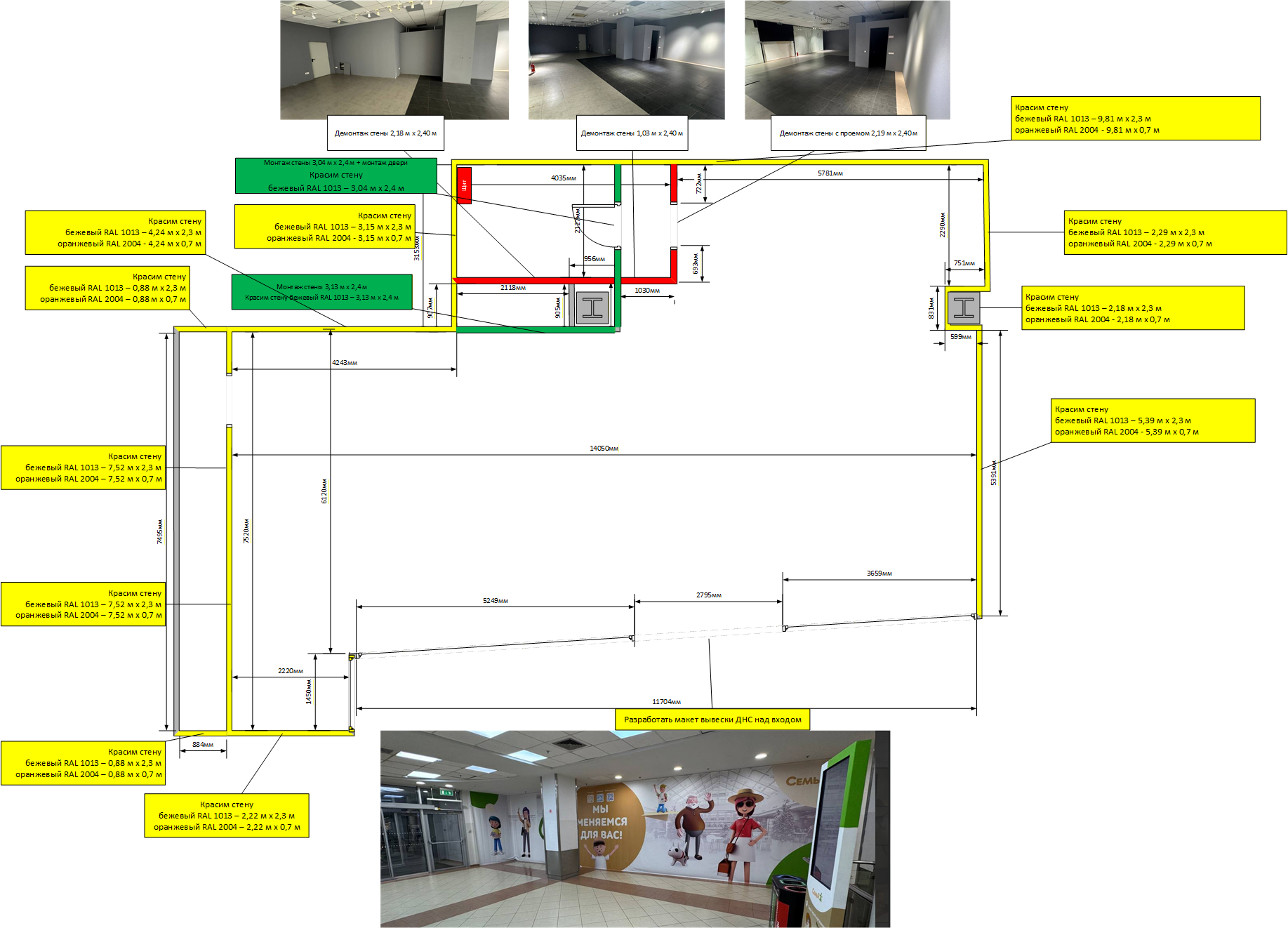

2.3Отделка

После утверждения первых двух вкладок спец АХО приступает к заданию по отделке, а УМ расставляет товар по стеллажам и рабочие места во вкладку электрика.

На вкладке отражаются все отделочные работы. Работы отмечаются выносками с каждой поверхности:

  • Красные выноски — демонтаж (с указанием ширины, высоты, типа)
  • Зелёные выноски — монтаж и возведение (с указанием ширины, высоты, типа)
  • Жёлтые выноски — окраска (с цветом RAL с указанием высоты окраса)

Окрас стен: верхняя часть — оранж (фриз), снизу — беж. Правила по регламенту:

  • нижняя граница оранжевой полосы — не ближе 10 см к верхней границе самого высокого пристенного торгового оборудования
  • высота оранжевой полосы должна превышать расстояние бежевого «просвета» от верхней границы оборудования до оранжевой полосы минимум в 2 раза

📎 Регламент окраса стен (брендбук)

Обязательно разметить защиту проёмов: ролеты, решётки, двери, СКУДы — с указанием типа и размеров. 📎 Защита магазина

📎 Опросный лист АРзаполните для запуска проектирования (демонтаж, монтаж, отделка, RAL)

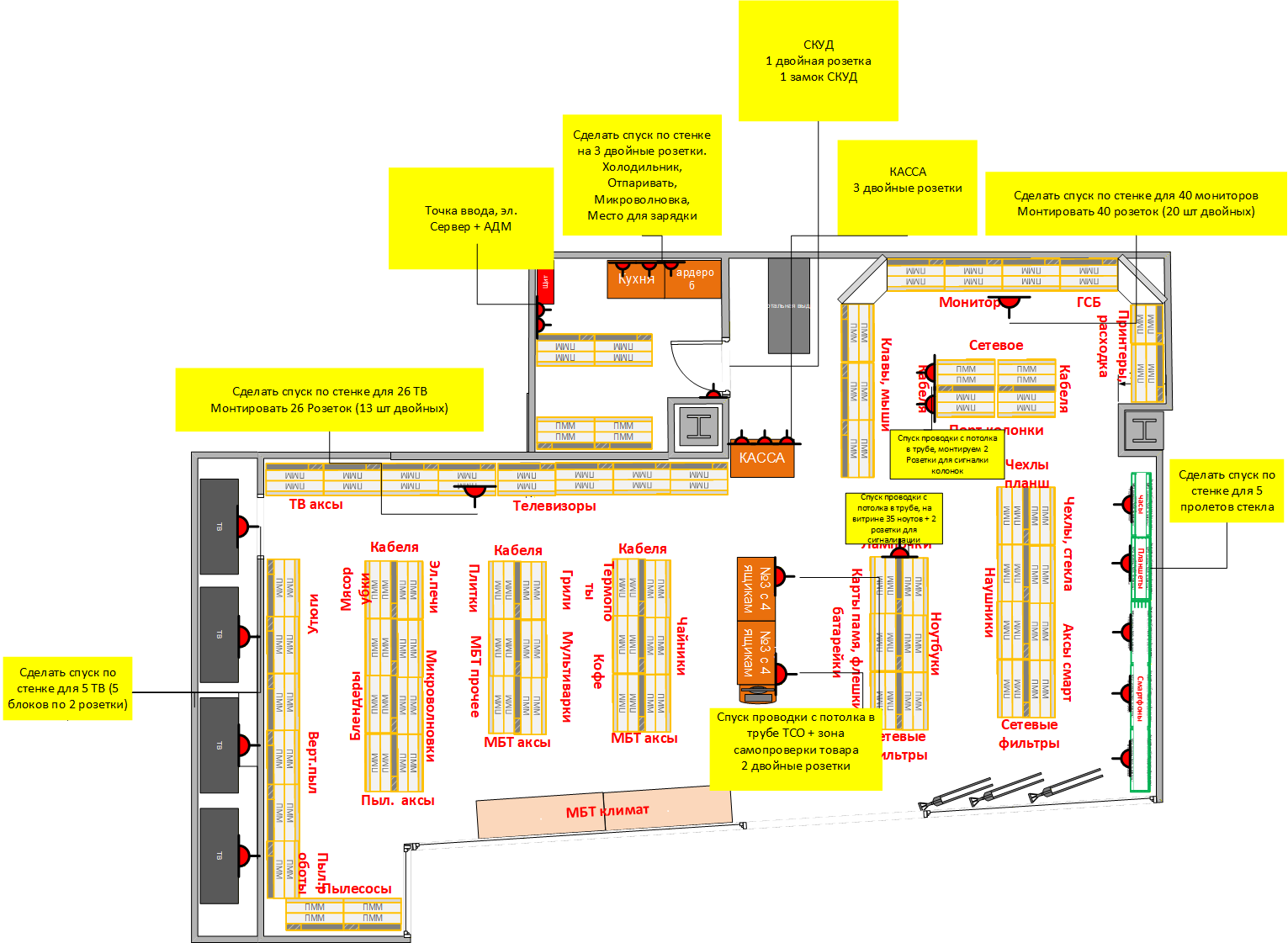

2.4Электрика

Розетки расставит специалист АХО на основе планограммы и утверждённого концепта. Для этого УМ точно подписывает на вкладке электрики:

  • где и сколько товара с розетками (например: ТВ 55–65 — 12 штук, в 3 уровня, по 4 на уровень)
  • рабочие места, компьютеры и прочую технику — с указанием назначения (например: ЗСО, ТСО, постамат, самопроверка, выдача, два компа кредиток, один касса, один выдача)

На витринах подписать: название товара, количество, сколько уровней, будет ли подключение к электрике или только к сигнализации.

📎 Пример заполнения →

📎 Опросный лист ЭОМзаполните для запуска проектирования (мощность, освещение, розетки, 24/7 группы)

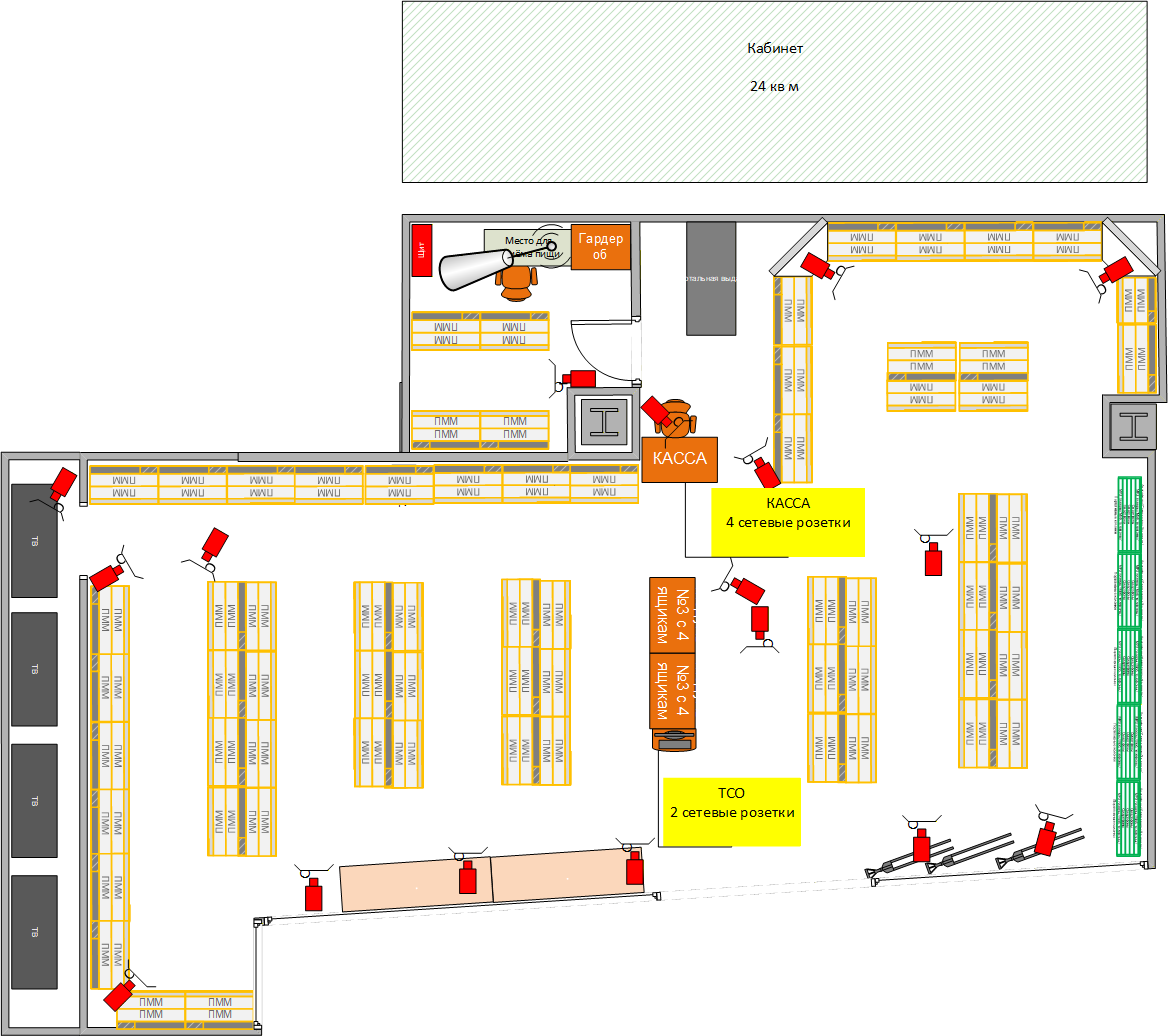

2.5Планирование ИТ инфраструктуры

Серверный шкаф: на складе, на грузовом стеллаже глубиной не менее 60 см. Выделенная линия 220В 3×2,5 с заземлением, отдельный АВ ≥10А.

На вкладке ИТ должны быть расставлены по местам и подписаны их назначением все компьютеры, помещения и зоны, в том числе зона разгрузки.

Камеры расставит специалист ИТ по типовой схеме (входные группы, кассы, ТСО, выдача, приёмка, склад, ценный товар, площадка разгрузки/погрузки).

Интернет розетки расставят проектировщики на основе планограммы.

Точки доступа: 1 на 300 кв.м.

Места вывода RJ45: рабочие места, УМ, приёмка, выдача, ТСО (2), принтер, касса (3-4), IP-телефон, DECT, электронная очередь, постамат.

Антивор — камера распознавания лиц. Устанавливается на входной группе:

  • Расстояние от антикражных ворот — 5 м
  • Высота — 2,4–2,7 м от пола
  • 1 камера на 3 метра ширины проёма

📎 Пример заполнения →

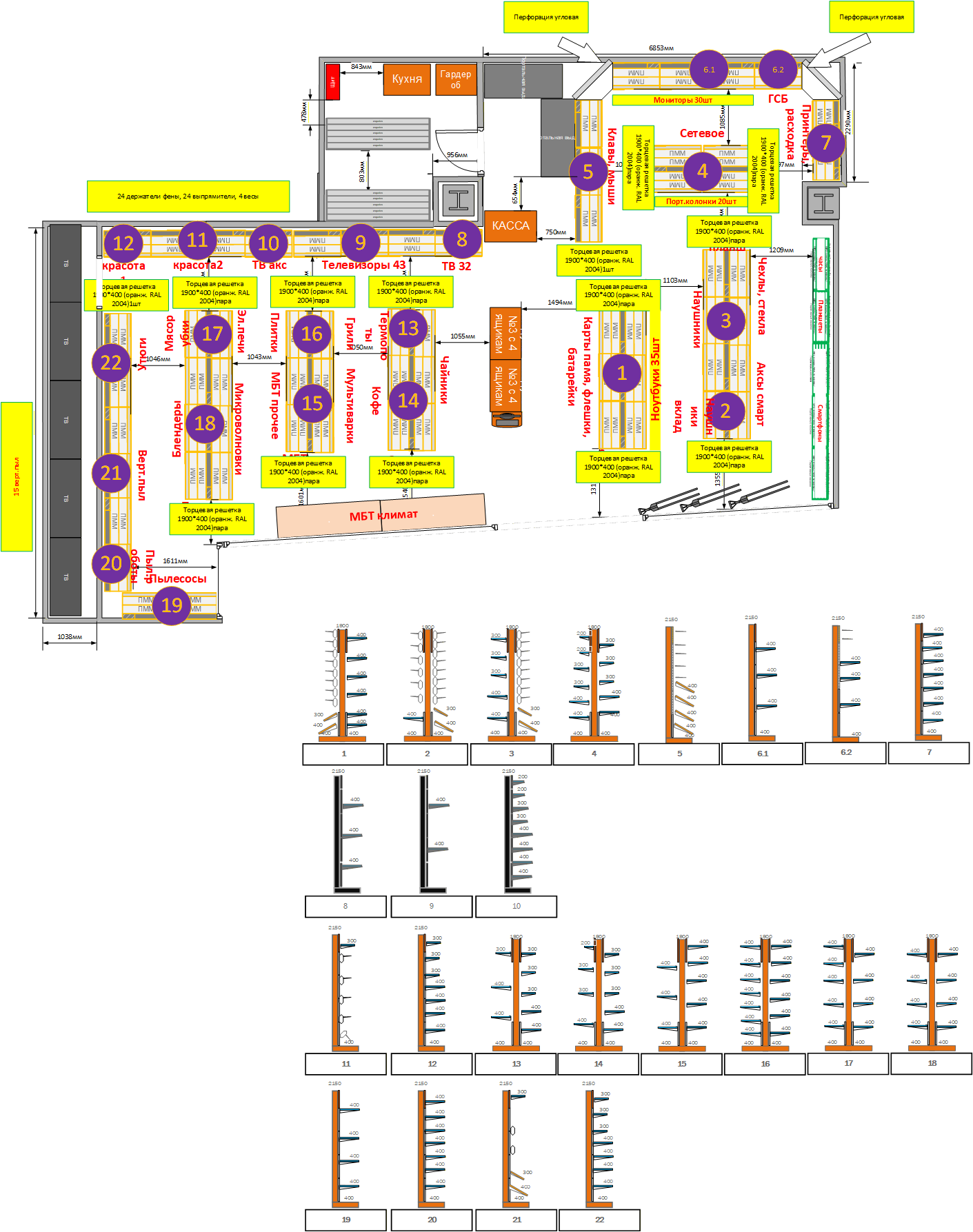

2.6Торговое и складское оборудование («Ёлочки»)

Не создавайте свои фигурки — берите все из «Ёлочки» витрин.

Складские стеллажи: отрисовать по размеру. На каждой секции указать:

  • высоту рамы, ширину секции, глубину полки, количество ярусов
  • что размещается (МБТ/ТВ/Красота и т.д.)

Торговое железо: нарисовать витрины и «ёлочки», подписать товар. Нумерация ёлочки и витрины должна совпадать.

Мебель: с точными размерами, каждый модуль по МебельБуку.

2.7Часто встречающиеся ошибки
🟡 Планограмма в сыром виде

АХО не запускает в работу филиал, если планограмма не прошла поэтапную проверку.

✅ Решение: каждая вкладка утверждается последовательно — не переходите к следующей без утверждения предыдущей.

🟡 Ошибка на первом листе

Тиражируется на весь проект. Неверно отрисованное текущее состояние ведёт к ошибкам во всех следующих вкладках.

✅ Решение: начните с тщательной отрисовки текущего состояния под факт, утвердите его, затем переходите к концепту и остальным вкладкам.

🟡 Не указан ярус на стеллажах

Непонятно, сколько потребуется полок и балок.

✅ Решение: для каждого стеллажа указывайте высоту рамы, ширину секции, глубину полки и количество ярусов.

🟡 Кондиционеры не согласованы

Размещение наружных и внутренних блоков — только после письменного согласования с ТЦ/собственником.

✅ Решение: до включения в проект получите письменное разрешение от ТЦ/собственника на установку кондиционеров и место размещения блоков.

📐 Проектирование и согласования

После заполнения вкладок, опросников АР, ЭОМ, ОВиК по необходимости, отдел АХО запускает проектирование:

  1. Проект АР — на основе вкладок: текущее, отделка и концепт + ТУ если есть.
  2. Проект ЭОМ — на основании СТРа, вкладок текущее, ЭОМ и ИТ + СТУ.
  3. Получите разрешения на установку доп. оборудования от ТЦ/собственника (кондиционеры, наружные блоки, роллеты, усиление проёмов).
  4. При необходимости добавляется раздел ОВиК (отопление, вентиляция, кондиционирование).
📎 Эталонная планограмма — пример для сверки
Шаг 3Стройка

💡 Почему это важно: стройка — самый дорогой этап. Ваша задача не контролировать подрядчика, а быть глазами и ушами АХО на месте: фотоотчёты, сверка с графиком, своевременные сигналы об отставаниях.

  1. Согласуйте ремонтные работы с арендодателем — направьте письменное уведомление с максимальным перечнем работ (под конкретный филиал перед отправкой вычеркните лишнее), чтобы зафиксировать объём, стоимость и судьбу неотделимых улучшений. 📎 Шаблон письма
  2. УМ — это глаза и руки Отдела АХО/РД/ЗРД на строящемся филиале. Дважды в неделю от УМ требуется подробный фотоотчёт по ходу работ на филиале и подробная обратная связь о соответствии производства работ графику Ганта.
  3. График Ганта составляется Отделом АХО. Разделы: АР (демонтаж, стяжка, керамогранит, перегородки, ГКЛ, окрас, двери), ЭОМ (электромонтаж), СКС (слаботочка), Стеллажи/мебель/товар, DNS (задачи управляющего), АХО (заказ и доставка). УМ ежедневно сверяет соответствие факта графику и незамедлительно сигнализирует об отставаниях/опережениях. 📊 Пример заполнения
  4. УМ не договаривается с подрядчиком на месте о работах и не согласовывает новые сроки. Не допускает подрядчика к прямым согласованиям работ с АРДД. Не допускает ситуаций, когда АРДД поручает какие-то работы подрядчику. Подрядчик выполняет строго поручения АХО, задание из проекта или планограммы.
  5. Смета на работы составляется специалистом АХО по планограмме/проекту. Если в планограмме/проекте нет работ/размеров или есть лишние работы/объёмы — это приводит к излишним затратам и срыву запланированных сроков.
Шаг 4Приёмка

💡 Почему это важно: приёмка — финальная контрольная точка. Остатки материалов, фотофиксация недочётов, закрывающие документы — от этого зависит, закроете ли вы проект без финансовых потерь.

  1. Самое первое и важное — остатки материалов. Их нужно систематически фиксировать и отправлять в виде списка в АХО сразу после завершения работ (не всех, а связанных с этим материалом). Полный список остатков материалов должен быть в отделе в последний день производства работ подрядчиком.
  2. Смета проверяется УМ на факт выполнения тех или иных видов работ только по наименованиям. Объёмы УМ не сверяет — это делает спец. АХО по остаткам материалов, проектам и еженедельным фотоотчётам.
  3. При наличии недочётов как в процессе, так и на приёмке работ, УМ незамедлительно делает фотофиксацию и направляет с описанием в общий чат стройки.
  4. Все вопросы, запросы, согласования ведутся в общем строительном чате в Telegram (отдельный по каждому филиалу).
  5. Закрывающие документы подписываются со стороны DNS только после выполнения полного объёма работ и устранения всех недочётов. До подписания закрывающих документов оплата сметы не производится.

🔒 Закрытие филиала

Закрытие филиала — 3 шага, чтобы вернуть помещение арендодателю без лишних затрат.

Шаг 1План закрытия

💡 Почему это важно: план закрытия — ваша страховка от неожиданных требований арендодателя. Чем детальнее опишете состояние, объём работ и сроки, тем меньше сюрпризов при возврате помещения.

  1. За 1 месяц до предполагаемой даты возврата помещения арендодателю направьте письмо на почту branch.closure.Ural@dns-shop.ru с темой «Закрытие филиала [название]». В копию добавьте ответственных по РРЦ.

В письме укажите:

  • Статус филиала (переезд или закрытие) ________
  • Дата закрытия для доступа покупателей ________
  • Ограничения по ночным работам (есть/нет, нужен ли пропуск) ________
  • Ограничения по дневным работам ________
  • Какие кредитные эксперты работают на ТТ (для предупреждения Банка) ________
  • Дата желаемого выхода подрядчика на СМР ________
  • Дата желаемого завершения работ подрядчиком ________
  • Дата передачи помещения арендодателю ________
  • Дата затирки графика поставки/отгрузки ________
  • Ближайший магазин для получения товара клиентом ИМ ________
  • Проверить, что информация с сайта убрана (чтобы не падали заказы ИМ) ________
  • Список всего комп. оборудования и оргтехники — дополнительно напрямую в Отдел ________
Шаг 2Демонтаж и вывоз оборудования

💡 Почему это важно: грамотный демонтаж и распределение оборудования сохраняет деньги компании. Каждый стеллаж, витрина и розетка должны найти своего получателя — иначе это утиль и лишние затраты.

  1. Упакуйте всё торговое оборудование согласно 📎 Инструкции «Лишнее торговое оборудование» и отправьте по 📎 Схеме «Отправка мебели».
  2. Закажите упаковочный материал — ВВП, скотч, стретч-плёнка, картон (ориентир ~4 куба). Организуйте вывоз АДМ.
  3. Форма информации о раздаваемой мебели с филиала📋 Заполните форму, сначала раздаете по своему РРС, далее с учетом того что раздали, отправляете отредактированную форму в группу в ТГ, там уже раздает ответственный сотрудник АХО по всему дивизиону, и ответным сообщением скидывает вам список что куда поедет после проведения им раздачи.
  4. Список оборудования, отправляемого на сборку📎 Список оборудования на сборку
  5. Чёрные розетки после демонтажа отправьте на Склад оборудования ЕКБ.
  6. Запрещено отправлять оборудование без согласования и регулярными машинами. В регулярную машину — строго не более 1 паллета.
Шаг 3Возврат помещения

💡 Почему это важно: возврат помещения — самый рискованный этап закрытия. АРДД может предъявить требования на любой объём работ. Ваша задача — зафиксировать всё документально и не брать на себя обязательств на словах.

  1. Согласование объёма работ по восстановлению помещения проводится совместными усилиями отдела АХО, Руководителей РРС и юр. отдела.
  2. Для согласования работ по восстановлению помещения АХО с помощью УМ собирает информацию о всех недочётах в помещении, наличии нашего оборудования и прочих устройств. Процесс ведётся в Jira.
  3. После утверждения всех работ с АРДД подписывается соглашение о расторжении, где фиксируются все работы, чтобы АРДД не предъявлял лишних требований при возврате помещения.
  4. На месте на пожелания АРДД не отвечайте согласием или отказом — говорите, что передадите информацию в офис и вернётесь с ответом позднее.

📐 Расширение площади

Расширение — это открытие. Разница лишь в том, что в текущем состоянии не пустая площадка, а две площади: наш магазин со стеллажами и новая площадь в её текущем виде. Поэтому учитываются все шаги открытия — с 1 по 4.

🚀 Что применяется

Полный цикл открытия филиалашаг 1 (подготовка), шаг 2 (планограмма), шаг 3 (стройка), шаг 4 (приёмка).

📐 Сокращение площади

По сути — частичное закрытие. Часть помещения возвращается арендодателю.

🔒 Что применяется

Применяются шаги 1–3 закрытия: план закрытия, демонтаж части оборудования, возврат части помещения. Акт — по соглашению с арендодателем.

📎 Шаблоны документов

Чистые формы для скачивания. Заполните и отправьте в АХО.

📋 Примеры заполнения
